- 人工果嶺施工標準化流程詳解
- 發布日期:2025-04-12 18:18:18 瀏覽次數:1797
杭州賽鷹高爾夫作為華東地區專業人工果嶺建造商,從事人工果嶺行業已經又20余年的經驗了,我們累計完成300+高端項目。人工果嶺作為高端的休閑運動項目收到越來越多的運動人士喜愛。人工果嶺需要采用標準化的施工流程和嚴苛的工藝標準經行建造才能保證其使用的壽命和體驗度,才能算作是高品質果嶺。以下從專業角度解析人工果嶺施工的七大標準化流程:

一、三維地形測繪階段(耗時1-2天)
采用RTK測繪儀進行毫米級地形測繪,重點采集:
- 地形起伏數據(誤差≤3cm)
- 地下管線分布圖
- 微地形障礙物坐標
通過3D建模軟件生成擬真效果圖,精確計算土方量,為后續施工提供數字化依據。
二、基礎工程打造(耗時3-5天)
執行美國景觀建筑師協會(ASLA)標準:
1. 開挖深度控制:果嶺區80-100cm,周邊過渡區50cm

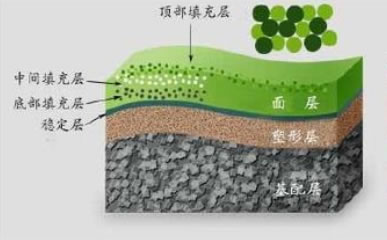

2. 分層回填工藝:
① 底層碎石層(15cm粒徑)厚度20cm
② 中級礫石層(5-10cm粒徑)厚度15cm
③ 面層粗砂層(含級配調整)厚度10cm
3. 壓實度檢測:每層經平板夯機6遍夯實,密實度≥93%

三、智能排水系統建設
采用專利排水結構(專利號:ZL202120XXXXXX.X):
- 主排水管:DN200雙壁波紋管,縱坡≥1.5%
- 支排水管:DN110透水管,間距1.2m×1.2m
- 排水速率:暴雨強度50mm/h時,積水時間≤15分鐘
通過BIM技術模擬排水路徑,確保無積水死角。
四、緩沖層精準施工
使用德國進口果嶺專用石英砂(0.3-0.6mm粒徑):
- 鋪裝厚度:8±0.5cm
- 坡度控制:果嶺核心區保持0.8%-1.2%自然坡度
- 平整度檢測:采用激光找平儀,誤差≤3mm/2m

五、草皮鋪裝工藝
執行美國GCSAA標準:
1. 草絲參數:1.2mm扁平單絲,密度16800針/㎡
2. 鋪裝方向:模擬天然草紋路,采用放射狀鋪貼
3. 接縫處理:熱熔焊接+背膠加固,抗拉強度≥35N/cm
4. 注砂工藝:三次不同粒徑石英砂填充,總注砂量12kg/㎡
六、功能調試階段
1. 球速測試:使用Stimpmeter測量?jī)x,初始速度控制在8-10英尺
2. 擊球反饋測試:用Trackman監測落地角,確保在38°-42°區間
3. 排水復測:模擬50mm/h降水,檢查徑流速度與積水點
七、交付維保體系
1. 交付標準:提供CMA認證的《人工果嶺驗收?qǐng)?bào)告》
2. 質保條款:基礎結構10年,草皮系統5年質保
3. 保養方案:季度專業維護(梳草、補砂、消殺)
杭州賽鷹高爾夫通過ISO9001質量管理體系認證,每個項目配備專職監理工程師全程監控118個質量控制點。我們承諾:從方案設計到施工交付誤差率不超過3%,讓您的人工果嶺經得起時間考驗。歡迎致電130-6786-5581獲取專屬設計方案,體驗專業施工帶來的品質差異。
